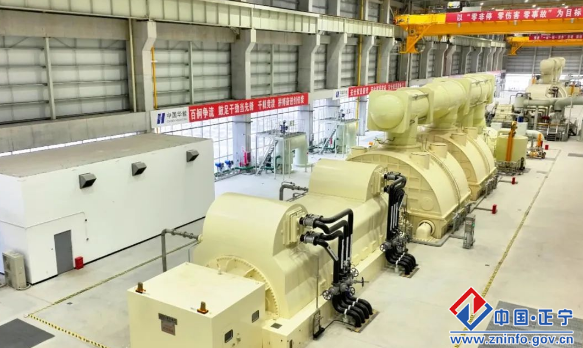

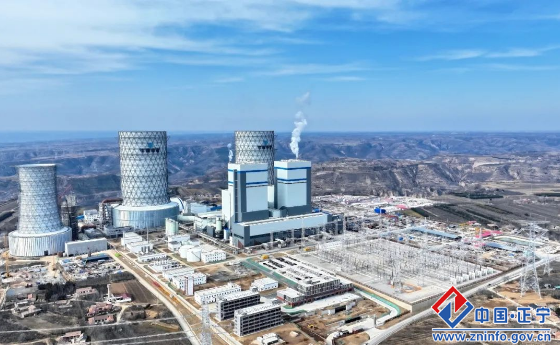

华能正宁电厂2号机组一次并网成功

3月12日20时22分,华能正宁电厂2号机组初始负荷达50兆瓦,开始向电网送出第一度电,实现一次并网成功。为西北电网、甘肃省电网电力提供保障、有力支撑。


试运行期间,各系统状态平稳,参数良好,机组设备运行安全可靠,各项关键指标均优于技术规范要求,具备带负荷运行能力,为机组168小时连续满负荷试运行奠定坚实基础。


电厂严格按照国家相关标准和规范,统筹协调参建各方力量,稳步推进2号机组各项工作,于2024年4月29日完成锅炉水压试验;2024年6月11日完成DCS受电;2024年11月23日完成锅炉点火吹管;2025年3月9日完成汽轮机冲转,转速稳定达到3000r/min,助力机组高质量投产运行。


机组自进入整套启动试运阶段以来,电厂及各参建单位始终秉持“安全第一、质量至上、高效推进”原则,严格按照《启规》和调试方案有关要求,科学规划、精心组织、严格管理,朝着既定目标奋力冲刺,圆满实现了一次并网成功这一目标。项目1号机组已于3月5日完成168小时连续满负荷试运行、正式投入商业运营。
